川能风电公司凉山州三个省重点项目美姑井叶特西、沙马乃托一期风电场,会东堵格一期风电场自2月28日全面复工复产以来,努力克服新冠肺炎疫情带来的不利影响和高原恶劣的气候条件,加强组织管理,优化资源配置,强化过程管控,在全公司范围及时开展“掀起施工奋战新高潮,确保既定目标不动摇”为主题的在建项目奋战一百天活动,当前项目建设已全面进入施工高峰阶段。

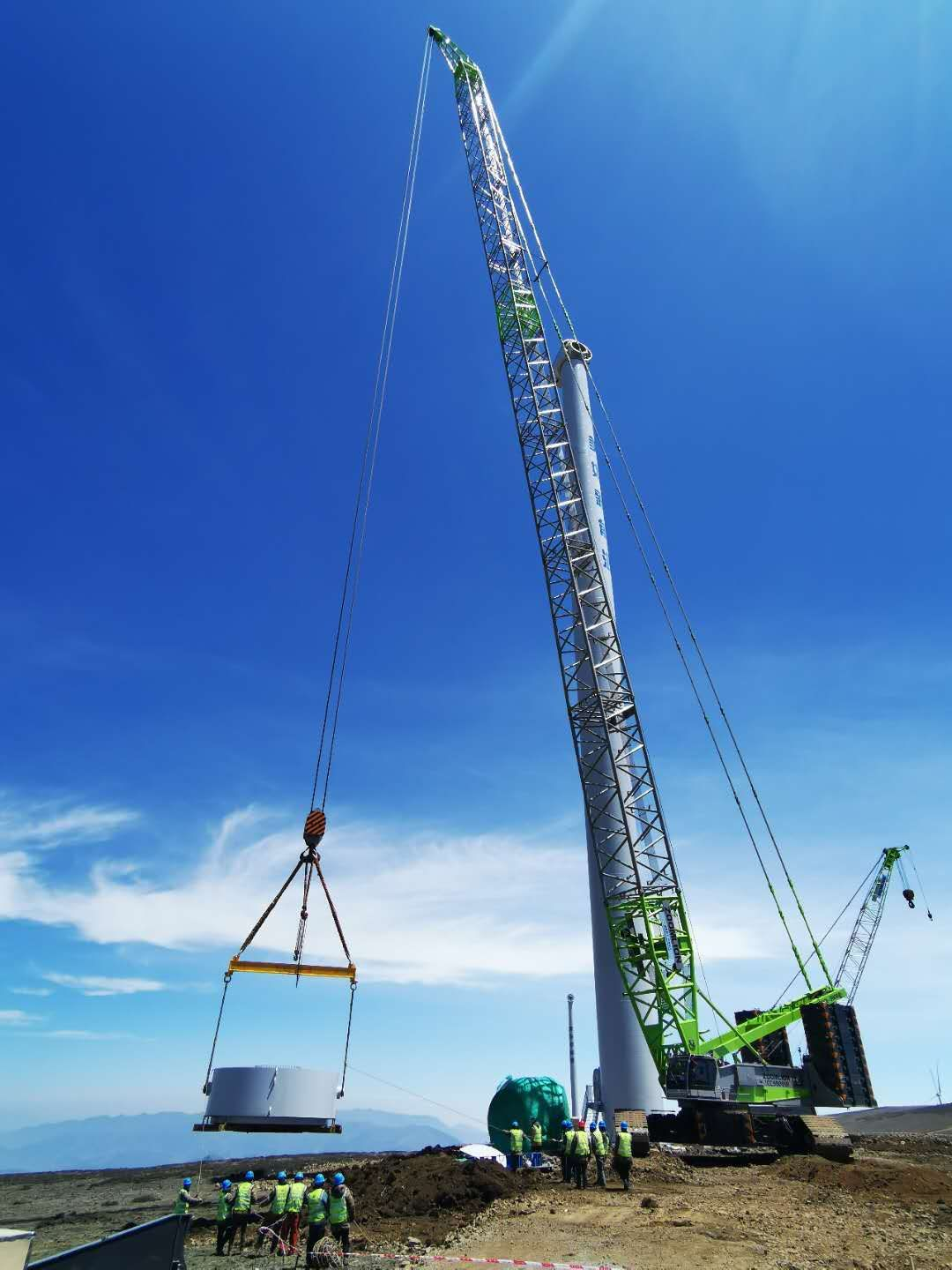

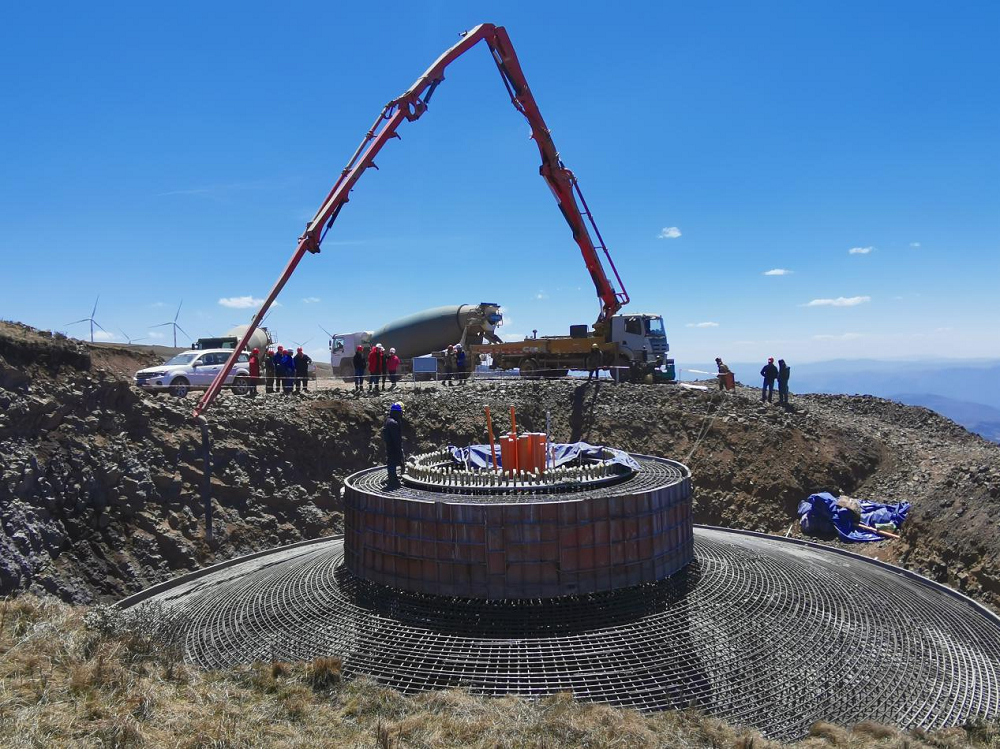

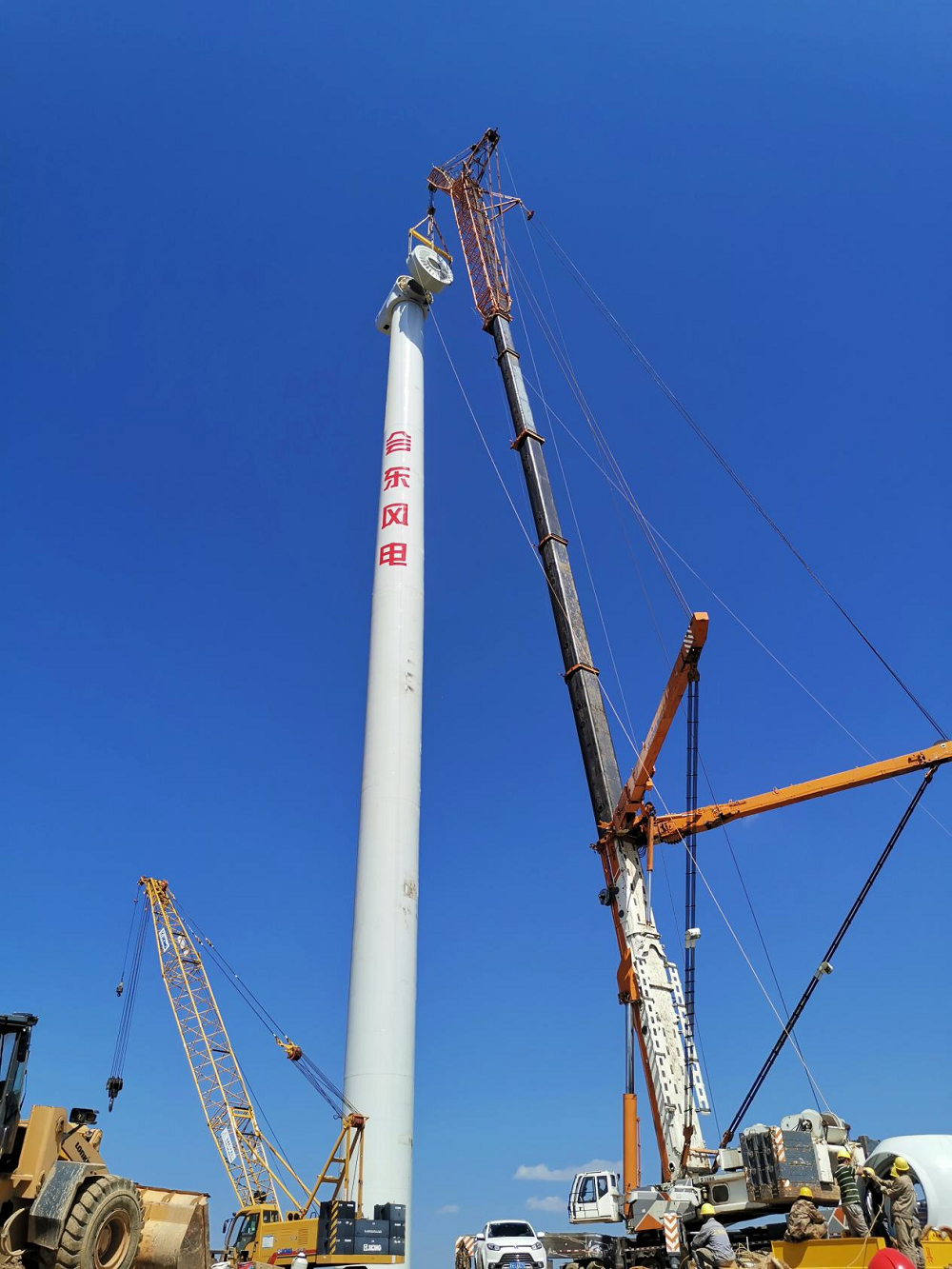

截至5月18日,在建项目奋战一百天活动已开展60天,完成活动目标任务的65%,工程进度可控,工程质量、安全环保状况良好,奋战一百天活动成效显著。美姑井叶特西风电场风机基础浇筑已完成51基,完成率为76%;风机设备吊装完成8台套,升压站主体结构已封顶。井叶特西送出工程铁塔基础浇筑完成201基,完成率为99%;铁塔组立完成149基,完成率为73%。美姑沙马乃托一期风电场风机基础已浇筑6基,升压站主体结构已封顶;沙马乃托送出工程铁塔基础已浇筑61基,完成率为56%。会东堵格一期风电场风机基础混凝土已全部完成,完成率为100%;风机设备吊装完成22台套,完成率为55%。堵格送出工程铁塔基础浇筑完成96基,完成率为90%;铁塔组立完成18基。
下一步,川能风电公司将努力克服项目建设遇到的困难,抓住项目建设的关键点,逐步开展箱变安装、集电线路电缆敷设、升压站电气设备安装等施工,统筹推进各项目的建设施工,调动参建单位积极性,宣传好建设中涌现的的先进集体和个人,确保施工奋战一百天活动在6月30日取得预期成效,为三个重点建设项目实现按期投产发电目标打好基础。
