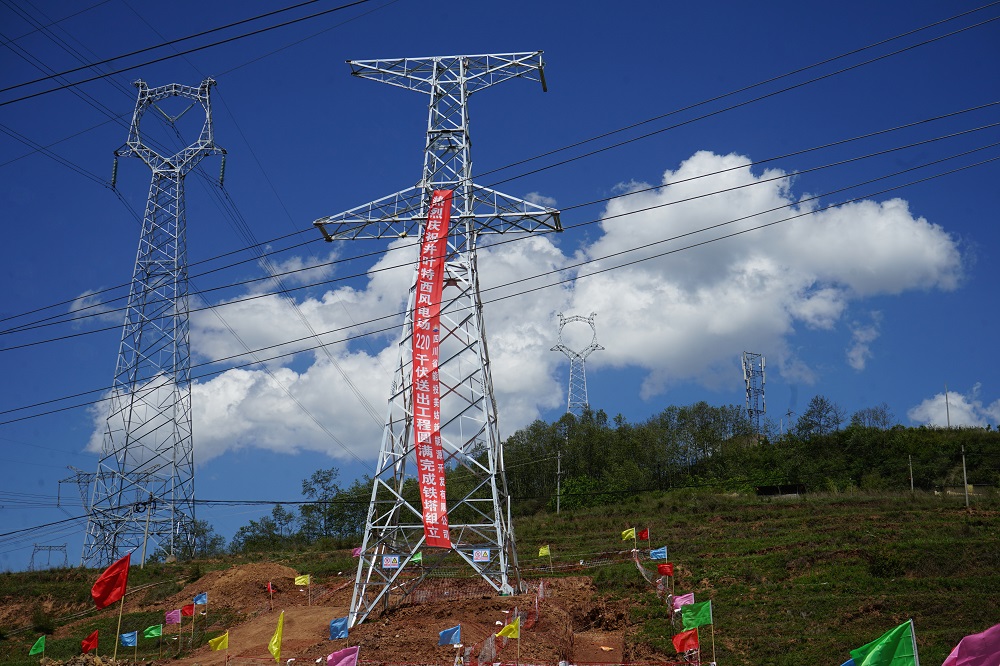

5月30日,井叶特西风电场220千伏送出工程项目建设者们成功完成最后一基N208铁塔组立,提前完成合同节点目标任务,这是公司全面协调推进疫情防控和复工复产的又一节点胜利,标志着井叶特西风电场220千伏送出工程项目向年底投产发电目标迈出了坚实的一步。
这是一个振奋人心的节点,回顾这半年来的艰辛和付出,能取得今天的成绩来之不易。井叶特西风电场220千伏送出工程项目于2019年10月17日取得省发改委核准批复,为保证井叶特西风电场发电后依法获得国家补贴,项目必须在2020年12月31日前全面投运,留给井叶特西风电场220千伏送出工程的施工时间不足一年,必须采取非常规的施工组织方案才能保障项目按期完工。美姑公司和施工单位齐心协力,采取有力措施:一是提前开始补偿工作,为施工奠定良好基础。用不到20天的时间完成了美姑县12个乡(含35个村)、昭觉县5个乡(含12个村)合计203基铁塔基础永久征地的协调及协议签订;二是加大投入。施工高峰期施工工作面近三十个,设备投入近100套,班组二十几个500余人,马匹200余匹;三是加班加点。春节期间直线工期关键工序不停工,完成高海拔全石方基础开挖;四是精心管理。2019年12月25日项目开工建设以后,工程管理部人员积极联系设计、监理、施工单位,协调管理人、机、料、环每一个细节,每天协调小运通道,春节期间放弃了与亲人相聚的机会,一直留守在现场开展施工,克服了疫情、冰雪、降雨对工程施工的影响。协调化解村民阻工数百次,为工程顺利创造良好条件。通过以上措施,仅用127天完成了203基铁塔基础浇筑,仅用60天时间完成63公里203基铁塔组立,提前一级网络进度计划目标31天,提前大干100天节点目标31天,提前合同争取目标1天,创造了川能风电公司风电场220千伏线路送出工程项目建设以来的新速度。
施工现场,川能风电美姑公司党支部书记、董事长、总经理吴平对提前完成节点目标表示祝贺,对施工单位的工作表示肯定,并颁发了工程节点奖和项目经理管理奖;同时还表示期望各参建单位再接再厉,继续发扬“吃得苦、耐得劳、盯得住”的精神,为下一阶段井叶特西风电场220千伏送出工程项目导地线展放工作做好全面充分准备,在施工工程进度、质量、安全环水保上常抓不懈,继续再创辉煌。
