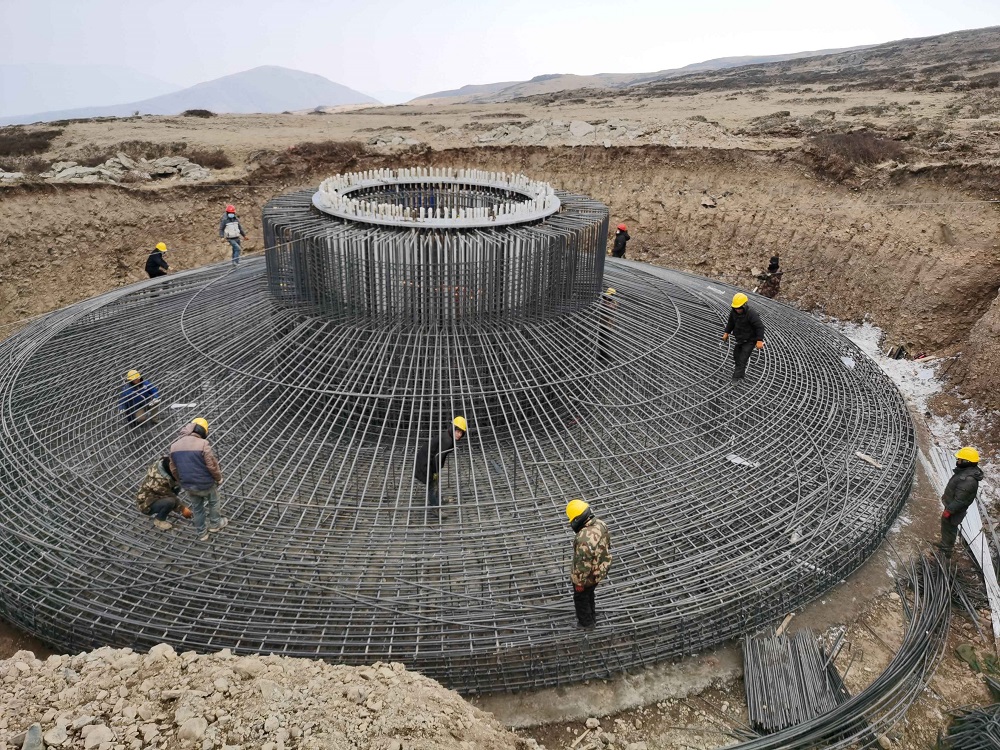

2月28日,经美姑县发改局批准,美姑井叶特西、沙马乃托一期风电场和220千伏送出工程项目实现全面复工。当日,在川能风电美姑公司的精心组织下,在参建单位的共同努力下,仅用8小时就完成了井叶特西风电场#6风机基础480方混凝土的浇筑工作,创造川能风电公司山地风电项目风机基础浇筑新速度!
2月至5月是美姑风电项目施工的黄金期。截至目前,川能风电美姑公司在建项目现场施工人员达520人、吊车6台(含1台600吨主吊)、挖掘机29台、装载机11台、运渣车20辆、平板车2台、罐车10台、泵车2台;两个风电场升压站、风机基础开挖、风机基础钢筋绑扎、基础浇筑,沙马乃托风电场进场道路,线路铁塔基础开挖和浇筑等施工作业全部复工;首套风机机舱已在德昌完成装车,正有序推进风机设备运输工作。
后续,川能风电美姑公司将进一步严格落实疫情防控各项措施,统筹推进疫情防控和项目建设工作,紧盯年度任务目标不放松,认真细化任务节点,抓好落实,不断加大力度推进项目建设、大件设备运输和风机设备吊装等重点、难点工作,确保井叶特西、沙马乃托一期风电场年底按期投产发电。
