四川能投风电公司省重点项目“施工奋战一百天活动”阶段性效果显著

文章来源: 能投风电   发布时间: 2020-05-06 11:19:29   点击次数: 0

PHOTO(1/4)

四川省能投风电开发有限公司两级党组织和经营班子深入学习贯彻党中央和习近平总书记关于落实常态化疫情防控举措全面推进复工复产工作的系列指示精神,按照省委省政府、省国资委和能投集团的部署要求,努力克服新冠肺炎疫情带来的不利影响,在复工复产后迅速开展省重点项目“施工奋战一百天”活动,项目建设取得阶段性效果。

川能风电公司总装机容量31.8万千瓦的井叶特西、沙马乃托、堵格3个风电场及其配套送出工程是四川省“十三五规划”的重点建设项目,分别位于凉山州的美姑县和会东县,是凉山州脱贫攻坚能源基础项目。由于项目地处高海拔高寒地区,冰雪大风等恶劣天气频繁;风机、叶片、塔筒等主要设备生产制造材料、配件种类多、产业链长;大件运输路途远、跨区域广;施工人员数量多、来源范围广,项目建设受疫情和天气影响较为严重。

针对项目复工后建设施工面临的问题和困难,3月19日,川能风电公司开展了“掀起施工奋战新高潮,确保既定目标不动摇”为主题的在建项目奋战一百天活动。通过联合参建单位成立党员先锋队、青年突击队,开展争创党员示范岗、党员示范工区、示范项目等活动,采取施工会战和劳动竞赛等形式,激发所有参建单位和人员攻坚克难、顽强拼搏的作风和干劲,战严寒、斗风雪,打破常规,加班加点,以只争朝夕的精神,连续奋战,迅速打开工作局面。

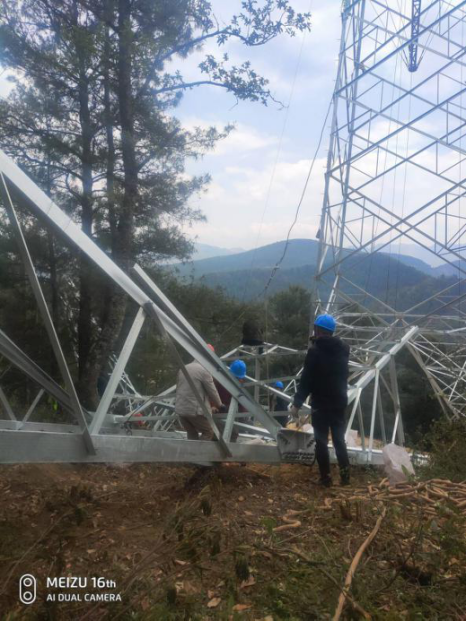

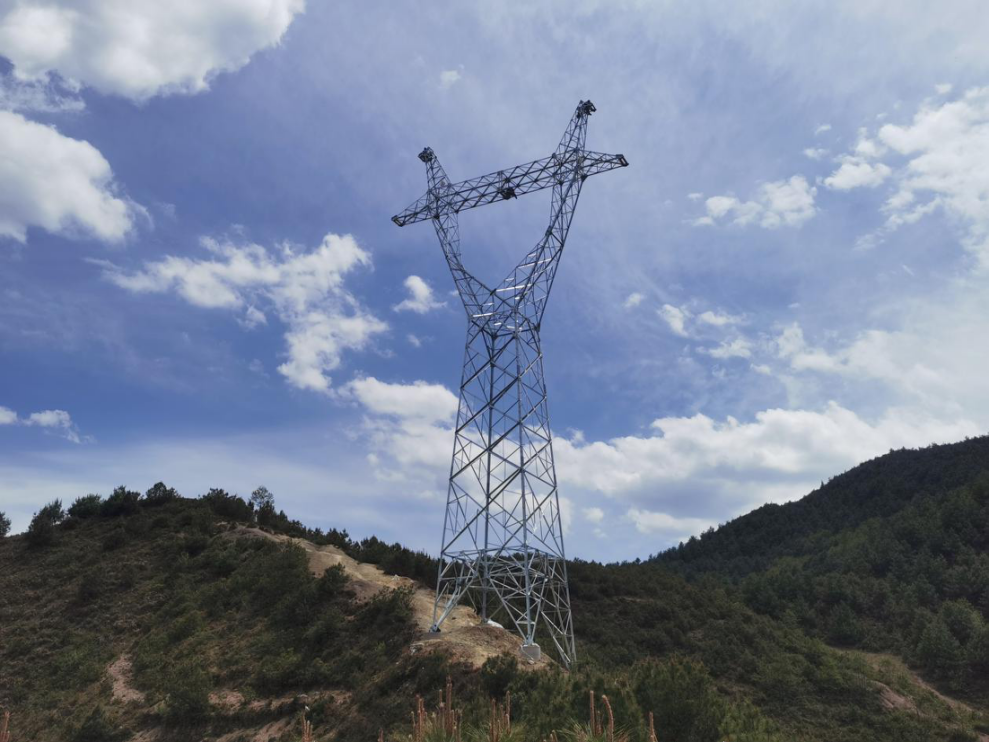

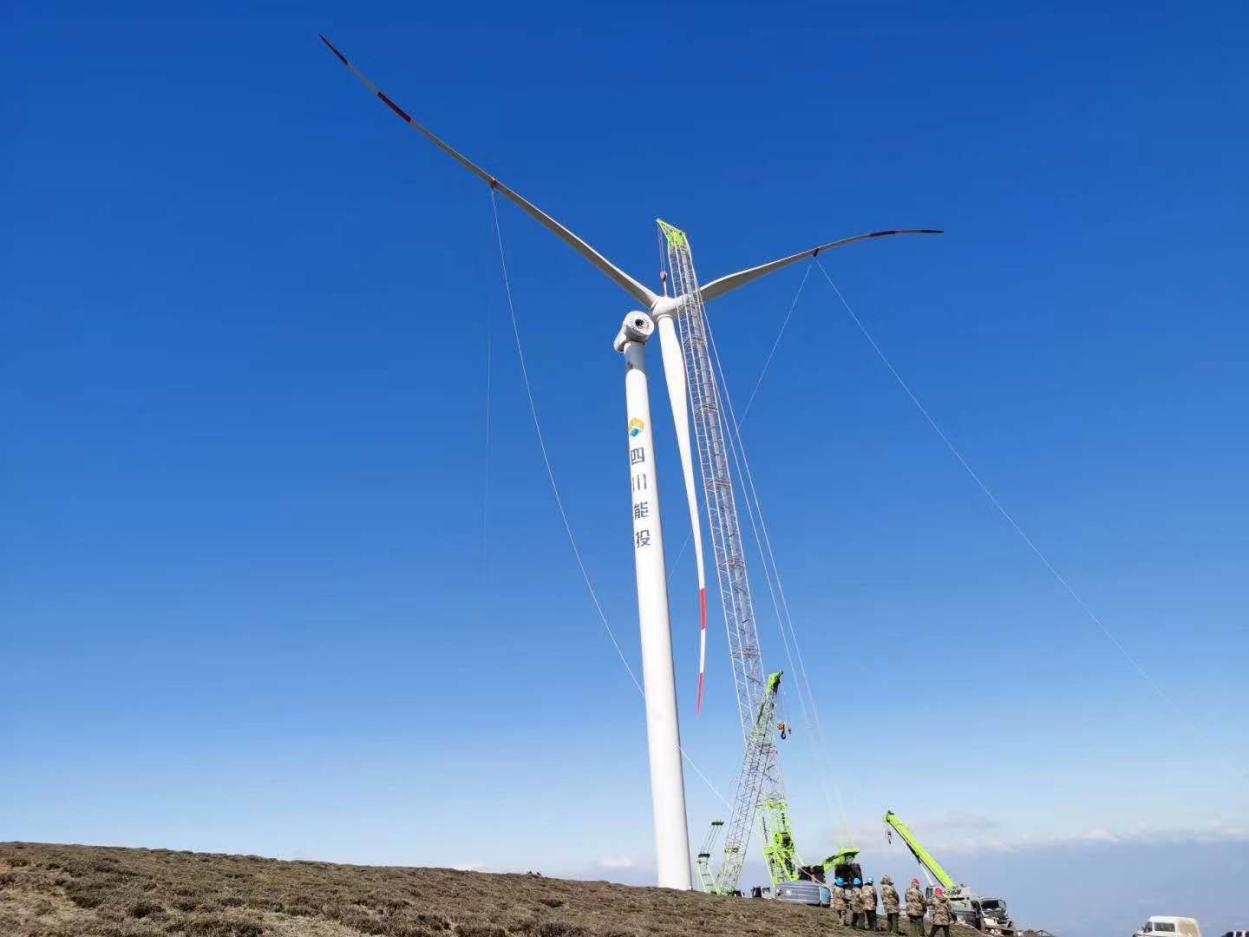

3月9日,美姑井叶特西风电场开始风机设备吊装施工,提前27天实现节点目标;4月1日,美姑井叶特西送出工程开始铁塔组立施工,提前9天实现节点目标;4月1日,美姑沙马乃托风电场升压站开始基础混凝土浇筑施工,提前4天实现节点目标;4月22日,会东堵格风电场40台风机基础混凝土浇筑施工全部完成,提前18天实现节点目标;4月26日,会东堵格送出工程开始铁塔组立施工,提前19天实现节点目标。 

当前,各项目建设施工已逐步进入高峰期,任务繁重,川能风电公司上下团结一心,攻坚克难,加强对重点环节的管控,积极调动参建单位积极性,充分利用二季度黄金施工期,确保施工奋战一百天活动在6月30日圆满收官,全力向投产发电目标迈进。
