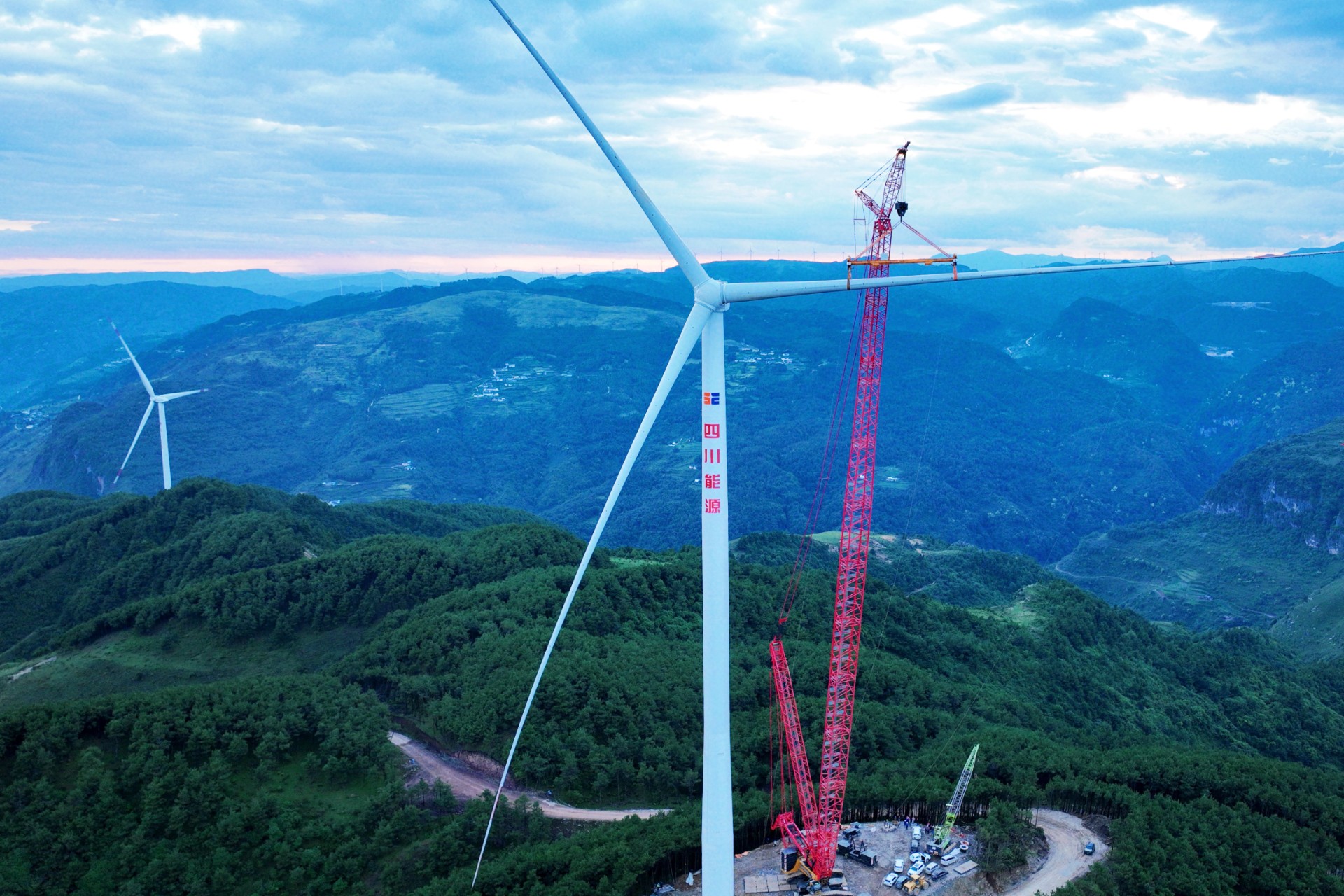

6月24日,随着最后一只长108米的风机叶片精准对接就位,会东公司堵格二期风电项目圆满完成全部17台风机吊装工作,成功拿下项目建设关键里程碑节点,为后续机组调试及全容量并网发电奠定了坚实基础。
堵格二期风电项目总装机容量9.79万千瓦,共安装11台5兆瓦(叶轮直径200米)、6台7.15兆瓦(叶轮直径222米)风机,创下两项四川纪录:一是全省首个落地7.15兆瓦超大机型、搭载222米超长叶轮的高海拔山地风电场;二是全省首个应用分瓣式塔筒及箱变内置工艺的山地风电项目。两项技术应用为四川省复杂山地环境下大容量风电建设打造了可复制推广的样板工程。
作为敢闯“首次”的项目,堵格二期成功攻下“技术关”“环境关”双重考验。一是勇闯技术攻坚关。项目首次应用分瓣式塔筒及箱变内置工艺,既无同工况成熟经验可循,也无标准化施工模版可借鉴。面对构件易变形、拼接控制精度要求极高等难点,技术团队全程扎根现场,反复试验打磨、优化工装工艺、精准校准施工误差,最终攻克分瓣塔筒拼装核心技术难题,实现高效率、高标准安装,为同类型施工积累了宝贵实操经验。二是勇克环境关。堵格二期风电项目吊装周期横跨2025年11月至2026年5月超长大风季,并接续主汛期。面对高海拔山地大雾、暴雨、大风天气,有效吊装窗口极度稀缺等困难,全体工程人员开启“白加黑、5+2”攻坚模式,全天候驻守调度,动态优化施工方案,抢抓每一点晴好作业窗口,啃下地质复杂、大件运输难、极端气候周期长等硬骨头,如期完成全部风机吊装关键节点。
风劲帆满图新志,砥砺奋进正当时。目前项目已全面转入设备调试阶段,会东公司将持续强化全流程安全质量管理,全力推动项目早日实现全容量并网发电;同时,系统总结超大机型吊装等施工经验,依托新技术应用为四川省清洁能源高质量建设注入强劲动力。
